跳转到正文
知识中心

集装箱食堂:工地与偏远项目的模块化餐饮设施指南

偏远矿区、大型工地或临时工业园区开工时,需要及时安排工人的就餐场所。永久食堂可能要数月才能建成,也不适合临时或逐步收尾的项目。集装箱食堂在工厂完成制作和设施安装,通常数天即可投入使用。

本文介绍集装箱食堂的构成、主要规格和定制方式,以及如何按用餐人数和现场条件选择配置。

食堂集装箱:建筑工地和偏远项目模块化餐饮解决方案实用指南

什么是集装箱食堂?

集装箱食堂以预制钢箱体形成备餐和就餐空间,在工厂完成给排水、保温、电气和内部设施安装。交付后主要连接现场水电,无需再花一周为未装修的骨架安装内部设施。

钢结构可提供与永久建筑相当的坚固性。岩棉或聚氨酯泡沫夹芯墙板用于保温和隔声,耐用防滑地板则适应餐饮场所较大的人流。标准规格以20英尺、32英尺和40英尺的ISO海运尺寸为基础,便于运输和现场堆叠。

例如,一个32英尺预制集装箱食堂可在单个独立单元内配置完整的商用厨房、售餐柜台,以及供2030名员工使用的座位。

食堂与员工福利设施

提供适当就餐场所,在部分地区也是法定义务。例如, 英国CDM法规(2015) 要求施工现场设置休息用房,供工人用餐、准备热饮,并在远离作业区的地方休息。亚洲、非洲和中东也有类似的健康与安全规定,这些地区较多使用流动或临时工人营地。

研究将包含用餐区域在内的福利设施,与员工积极性、较少病假和较高现场生产效率联系起来(Unit Group,2025)。干净、舒适的休息空间有助于工人恢复精力、专注工作。可搬迁的集装箱食堂也能提供类似舒适度,而无需承担永久建筑的全部工期和费用。

集装箱食堂的类型

各工地的需求不同。配置应结合现场人数、搬迁需求及备餐规模确定。

箱房类型

最适合

主要特点

独立备餐厨房单元

大供餐量的偏远工地、活动场所

商用烤箱、冷链仓储、HACCP布局

厨房+餐厅组合

施工营地、长期工地

一体化座位、售餐窗口和通风分区

移动餐车型

快闪经营、活动和经常变更的场所

折叠式柜台、可伸缩遮阳篷、快速清洁表面

独立厨房单元适合供餐量大、已有单独就餐区的场所。厨房与餐厅组合型适用于需要完整配套的营地和长期项目。移动餐车型则适用于活动、快闪经营或需要频繁搬迁的项目。

采购时应比较的主要规格

评估供应商时,应关注以下技术配置,它们关系到建造质量、卫生合规和长期耐久性。

规格

详情

标准规格

20英尺/32英尺/40英尺;模块可以组合

框架材料

经过防腐处理的结构钢

保温

岩棉/聚氨酯泡沫夹芯板(50–100 毫米)

地板

耐用防滑聚合物材料(poly)或花纹钢板

电气

单相或三相; LED照明;漏电保护器

给排水

冷热水接口、排水及隔油设施

室内温度与通风

可选分体系统空调、机械通风



极端气候下的偏远项目需要重视保温层厚度。100毫米聚氨酯板的保温和降噪效果明显优于常规50毫米夹芯板,这会影响运行能耗和员工长时间轮班期间的舒适度。

如需了解模块化集装箱建筑在极端气候下的应用,可参阅 集装箱餐厅解决方案 ,其中也介绍了结构和热工方面的考虑。

选配与定制

基础配置通常包括箱体结构、基本给排水和供电。项目一般还需结合现场条件、人数和运营要求增加定制配置。

附加类别

选项

作用

温度调节

分体空调、加强保温、供暖

极端天气下工人的舒适度

厨房升级

抽油烟机、隔油池和商业制冷

完整餐食制作能力

电源与照明

更大容量的配电板、LED工作照明、太阳能与蓄电系统

降低运行费用,提高偏远场地的供电保障能力

安全与技术

钢制遮挡板、闭路监控、Wi-Fi和POS机安装座

资产保护和智能管理



选配应考虑电网条件、环境温度、计划使用期限,以及供餐高峰人数。在缺乏可靠电网的偏远地区,太阳能板与蓄电系统可替代专用发电机,降低燃料费用和噪声。

集装箱食堂也可与住宿设施配套。需要同时提供住宿和生活服务的项目,可将其与 集装箱宿舍 或者 施工营地 模块组合,形成完整的工地生活配套区。

食堂集装箱:建筑工地和偏远项目模块化餐饮解决方案实用指南

厨房动线设计

高效的厨房布局采用HACCP(危害分析与关键控制点)所强调的线性操作流程: 收货→备料→烹饪→供餐→清洁。按这一顺序设置食品处理区域,可将生食与即食食品分开,减少交叉污染机会,并提高高峰时段的供餐效率。

可采用以下布局:排烟罩和通风设施直接设在烹饪区上方;在备料区与供餐区之间设置水槽;废弃物和隔油设施的清运路线朝向门口,避免穿过厨房;供餐窗口或柜台同时衔接厨房与就餐区,使员工和就餐者的动线不交叉。

厨房与就餐区分置于两个箱体时,可用有顶连廊连接,保持卫生并提供遮雨、遮阳,适合强降雨或高温地区。

案例研究:西澳大利亚州采矿营地食堂部署,2023 年

一家中型采矿承包商在西澳大利亚州皮尔巴拉地区经营“飞进飞出”(FIFO) 营地,需要为约 80 名工人提供餐饮设施。由于地处偏远,该项目面临一些严格的限制:没有连接永久电网、环境温度持续高于 45°C,以及建设时间不到四个星期。

主要难点是室内热环境。在标准保温板配置下,若不持续使用大功率空调,高峰作业时的室温难以接受;但现场发电机容量又限制了空调用电。

ZN House 设计了一个双模块解决方案: 厨房与餐厅组合型集装箱食堂 ,六面均采用100毫米聚氨酯保温板,搭配按厨房设备热负荷选型的高效分体空调。内部按客户的HACCP方案布置,烹饪操作线采用不锈钢表面,并设置独立隔油和排水系统。单元在三天内运抵现场并完成安装,当周即全面投入运行。

结果:在皮尔巴拉炎热夏季,室内空气温度保持在26°C或以下,且没有超过发电机负载限制;餐饮卫生检查一次通过;项目结束后,模块化单元可搬往第二个场地。

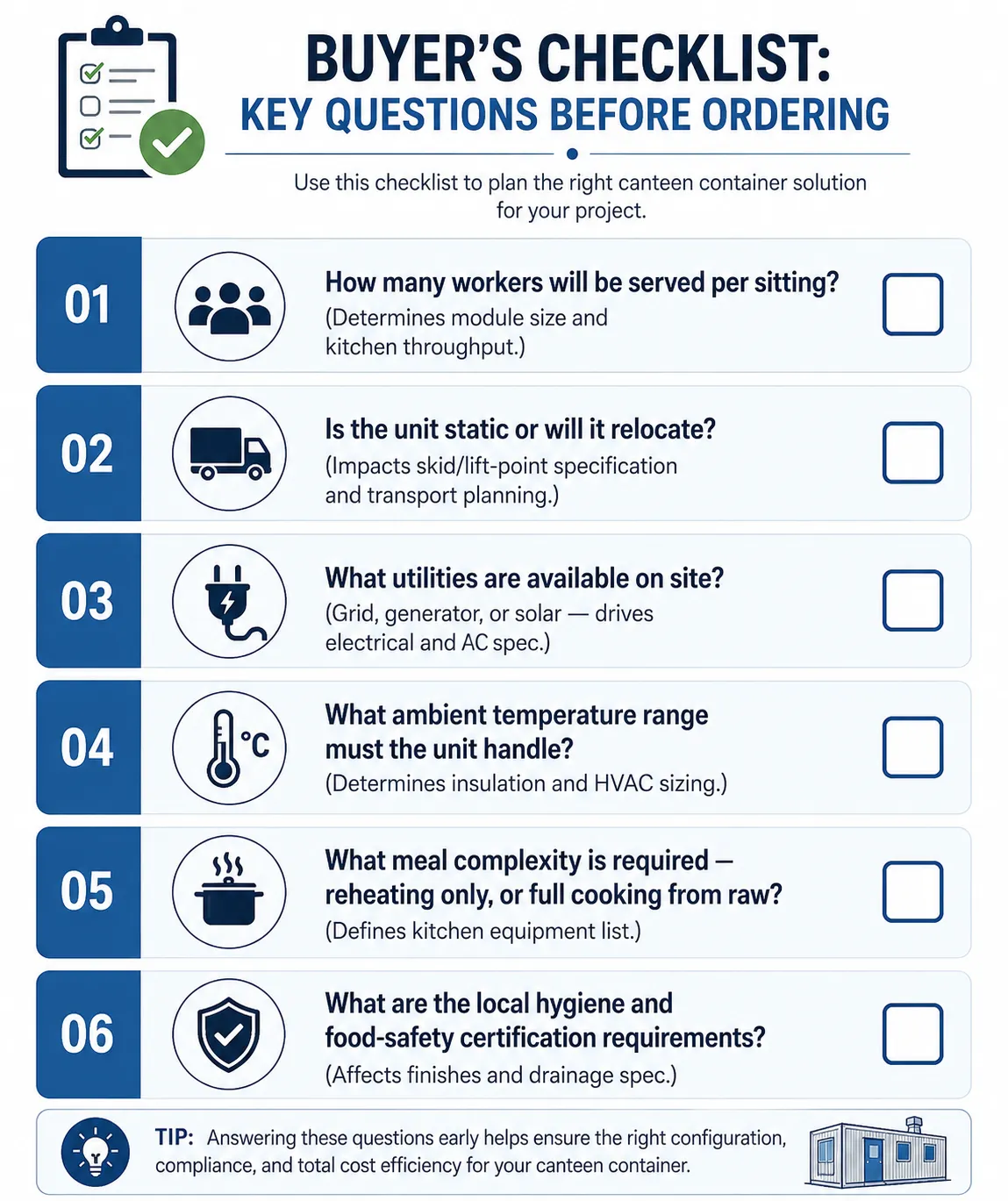

买家清单:订购前的关键问题

食堂集装箱:建筑工地和偏远项目模块化餐饮解决方案实用指南

对于与食品服务和福利基础设施相关的类似模块化装置, 集装箱商店解决方案页面 还介绍了商业级集装箱装修配置。

常见问题解答

食堂集装箱交付后多久可以投入使用?

工厂预装的单元通常需要一至两天完成定位、调平和现场水电连接。复杂的定制布局或附加厨房设备,可能需要更多调试时间。与通常需要数周至数月的传统建造相比,模块化食堂可明显缩短准备周期。

集装箱食堂能满足食品安全和卫生要求吗?

配置得当时,按HACCP安排操作流程,采用不锈钢或适用于食品环境的表面,配备适当通风排烟、温控储存,以及废弃物和油脂处理设施,可满足国家食品安全检查要求。买家应核实当地的具体认证要求,并确保设计规格明确引用所选标准。

移动式食堂集装箱和模块化食堂建筑有什么区别?

移动式集装箱食堂的外廓控制在标准ISO集装箱尺寸内,可保持结构完整地运输和搬迁。模块化食堂建筑则由多个部件在现场拼装,完成后的尺寸可超过整体运输限制。前者更便于搬迁和快速投入使用,后者适合需要更大尺寸自由度的大型永久设施。多数建筑工地和偏远营地可采用集装箱形式。

配置您的集装箱食堂

ZN House为全球建筑工地、矿区营地、学校和偏远工业项目生产集装箱食堂。内部CAD设计团队与客户共同确定布局、厨房设备尺寸、水电方案及现场需要的附加配置。

查看集装箱食堂产品,并获取定制报价 →

免责声明

本文的技术数据、规格和材料信息来源于ZN House制造的集装箱产品。实际材料、尺寸和技术配置可能因项目需求、生产批次及当地标准而异。下单前,请向ZN House核实最新规格。


联系我们

告诉我们您的项目需求

欢迎留下需求和联系方式,我们将与您联系。
