西非船用集装箱房项目:15天交付4个定制单元

简介

原文记录,ZN House在1月完成西非船用集装箱房项目,向几内亚近海作业的船舶交付4个定制单元。文中所列生产与交付周期为15天,重点处理快速制造、船上固定和海洋环境适应问题。

该项目表明,即使工期非常紧张,高标准的集装箱房屋也可以满足复杂的海事要求。

西非海运集装箱房项目:15天海上快速部署

项目概况

地点: 几内亚、西非(近海)
项目类型: 船用集装箱房
客户: 扬州海润造船有限公司(所属香港船公司)
交付数量: 4个单元

  • 2个住宿/办公单元
  • 2套厕所/淋浴单元

尺寸: 标准6 m × 3 m定制波纹集装箱房
交货时间: 15 天内

客户要求两艘船各容纳:

  • 1个住宿/办公单元。
  • 1个综合卫浴单元。

原文称单元按交钥匙方式交付,但对内部、外部电气施工和焊接范围的描述前后不一致,具体以项目交付文件为准。

核心预期用途:海上船员住宿

西非海运集装箱房项目的主要目的是为在几内亚附近工作的船员提供安全、温馨和持久的海上住宿。与陆地上的生活设施不同,海上生活设施必须能够抵抗持续的振动、移动、潮湿和盐分暴露;同时,还要保证船员操作的舒适性和高效性。每艘船都需要一个设备齐全的生活/办公室单元和一个独立的卫生单元。该布局强调易用性、安全性以及长期承受恶劣海洋环境的能力。

住宿单元配置:

两个住宿单元用于船员居住,内部设施采取固定措施,以适应船舶运动:

四张不锈钢双层床(耐腐蚀、固定牢固)

  • 一张不锈钢办公桌,用于执行行政工作
  • 内置空调系统用于温度控制
  • 完整的电气安装符合海上安全标准
  • 加强内部固定,防止船舶航行时设施移位

选择使用不锈钢大大降低了金属因高湿度和含盐空气而生锈的机会。

西非海运集装箱房项目:15天海上快速部署

浴室/淋浴间包括:

这两个卫生模块的设计目的是使其功能紧凑并允许安全安装:

  • 蹲便系统
  • 淋浴设施
  • 壁挂式热水器
  • 钢带加固以固定所有固定装置
  • 墙面、地面防水处理

电器和卫浴设施均固定在结构上,以降低船舶运动造成移位或伤害的风险。

住宿与卫浴功能分别布置在6 m × 3 m定制波纹钢板集装箱房内,兼顾使用空间、设施固定和海洋环境下的耐久要求。

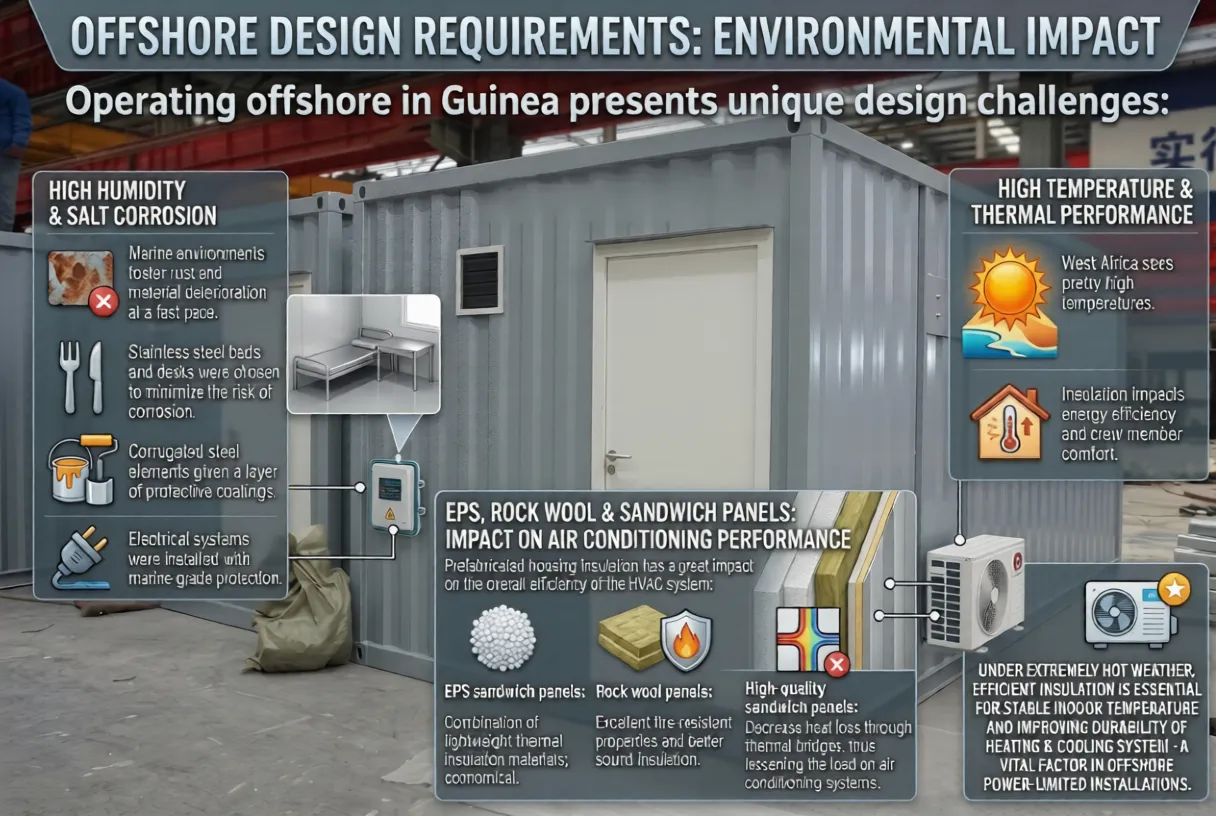

海洋环境下的设计要求

在几内亚进行海上作业面临着独特的设计挑战:

高湿度和盐腐蚀

海洋环境会导致生锈和材料快速恶化。为了解决这个问题:

  • 选择不锈钢床和书桌是为了最大限度地减少腐蚀风险。
  • 波纹钢元件有一层保护涂层。
  • 电气系统安装有船用级保护。

高温和热性能

西非气温较高,保温配置影响空调能耗和船员舒适度。

西非海运集装箱房项目:15天海上快速部署

EPS、岩棉和夹芯板:对空调性能的影响

预制房屋保温对暖通空调系统的整体效率影响很大:

  • EPS夹芯板重量较轻,兼具保温性能和成本优势。
  • 岩棉夹芯板可满足防火和隔声需求。
  • 高品质夹芯板可减少热桥的热量损失,从而减轻空调系统的负载。

炎热环境下,合理保温有助于控制空调能耗、稳定室内温度并减轻设备负担,适用于供电能力有限的海上设施。

安全、合规性和认证注意事项

该海上项目重点考虑以下要求:

  • 电气安全符合性
  • 耐火要求
  • 结构焊接完整性
  • 牢固紧固所有固定装置

床、桌和热水器均采用钢制紧固件固定,降低船舶摇晃时移位的风险。船上住宿单元的结构和内部设施固定需考虑海洋环境及船舶运动。

布局与使用效率

单元采用常见的 6 m × 3 m 尺寸,通过布局协调各项功能:

  • 布置四张床,并避免空间过于
  • 拥挤 设置小型办公桌
  • 预留通行空间
  • 使用单独的卫生模块

其设计理念是,在高使用率和几乎全天候使用的情况下,仍然保留舒适性和操作简便性这两个因素。

对于近海船舶来说,必须在不影响安全标准的情况下巧妙地利用每一平方米。

交付挑战:15 天快速部署

该船舶定制集装箱房项目最具挑战性的方面之一是交付时间表。

主要挑战:

  • 生产期限:15天
  • 需要完整的电气安装
  • 需要焊接和加固
  • 工厂搬迁同步进行

在制作过程中,出现了几个技术问题:

  • 初始床架固定强度不足。
  • 不锈钢部件必须在现场进行修改。
  • 可用于最终检查的时间非常少。

由于工程、采购和制造团队之间的协作,问题很快得到解决。生产部门的工作人员加班加点,确保所有零件都正确紧固并符合标准。

该项目在规定的时间内完成,并达到了所有要求的质量标准。



主要技术规格摘要

项目

规格

结构类型

定制波纹钢板集装箱房

尺寸

6 m × 3 m

交付单元数

4

应用

近海船舶住宿

保温

夹芯板(EPS/岩棉选项)

腐蚀控制

不锈钢固定装置

交货时间

15天

发货

2026 年 1 月

为什么海运集装箱房屋在近海市场不断增长

船用集装箱房采用工厂预制方式,可缩短船上施工时间,适用于需要快速增加住宿及配套空间的项目。



航运、海洋工程、海上油田服务和船舶改装项目,往往需要协调住宿设施安装与现有作业。 预制海运集装箱房屋是在受控的工厂环境中制造的,因此质量稳定,现场施工所需的时间更少。 模块化结构便于按项目需要搬迁或重新布置。保温、防腐和加强结构配置用于适应潮湿、盐雾及持续振动;具体安装、维护和合规要求需结合船舶或平台条件确定。

结论

这个西非项目在15天内交付了4个船用住宿与卫浴单元。项目除处理外部防腐和保温外,还加强了床、桌及卫浴设备的内部固定,为船舶住宿设施的快速定制交付提供了案例。
